Методе уградње челичних конструкција

Са изузетним предностима као што су висока чврстоћа, мала сопствена тежина, висок ниво индустријализације и кратак период изградње,челичне конструкцијепостале су основни структурални облик модерних индустријских постројења, великих јавних зграда и супер високих зграда. Монтажа и изградња челичних конструкција служе као кључна карика која повезује пројектне цртеже и физичке објекте, а њихова технологија грађења и контрола квалитета директно утичу на сигурност и трајност конструкција. Почевши од припреме конструкције, овај рад систематски разврстава основне техничке тачке за уградњу различитих челичних конструкција укључујући једноспратнице, вишеспратнице и високе челичне конструкције, као и челичне решеткасте конструкције, како би се пружиле референце за организацију изградње на лицу места и контролу квалитета.



Припрема за изградњу

Пре свега, треба да се формулише техничка шема инсталације. Појединачна монтажа је усвојена за једноспратне челичне конструкције, док се свеобухватна уградња примењује на кровне системе и вишеспратне челичне конструкције. Поред тога, опрема за дизање, грађевинске машине, челичне компоненте, материјали за заваривање и спојни елементи морају бити потпуно опремљени. Поново ће се проверити висинска нивелација темеља стубова, осовина и анкер вијака, очистити челичне компоненте и означити линије постављања за позиционирање.



Installation Methods of Steel Structures



Монтажа једноспратних челичних конструкција

Челични стубови се подижу директним везивањем у једној тачки. Након поравнања са анкер вијцима за привремено причвршћивање, њихов положај и вертикалност се калибришу. Завршно затезање вијака и заваривање основних плоча се врши пре ињектирања на основама стубова. Кранске греде се подижу помоћу везивања у две тачке и опремљене су тракама за спречавање судара; њихова елевација, оса и вертикалност ће се подесити након позиционирања. Кровне решетке се подижу тек након што се челични стубови стабилизују. Кровне компоненте се могу претходно склопити у круте интегралне јединице за подизање, а греде се постављају након постављања кровних решетки.



Installation Methods of Steel Structures

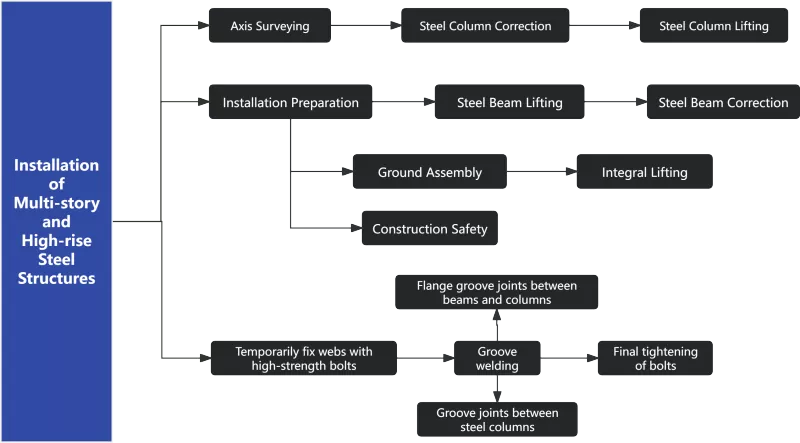

Монтажа вишеспратних и високих челичних конструкција

Додатак за машинску обраду за деформацију скупљања приликом заваривања резервише се за компоненте вишеспратних и високих челичних конструкција. Осовине се преносе са земаљских контролних водова за подизање и калибрацију челичних стубова. Пре подизања челичних греда, потребно је проверити параметре стубова и уредити сигурносне заштитне објекте. Након позиционирања, елевације и средишње линије ће се више пута калибрисати, након чега следи изградња споја свих врста компоненти.



Installation Methods of Steel Structures

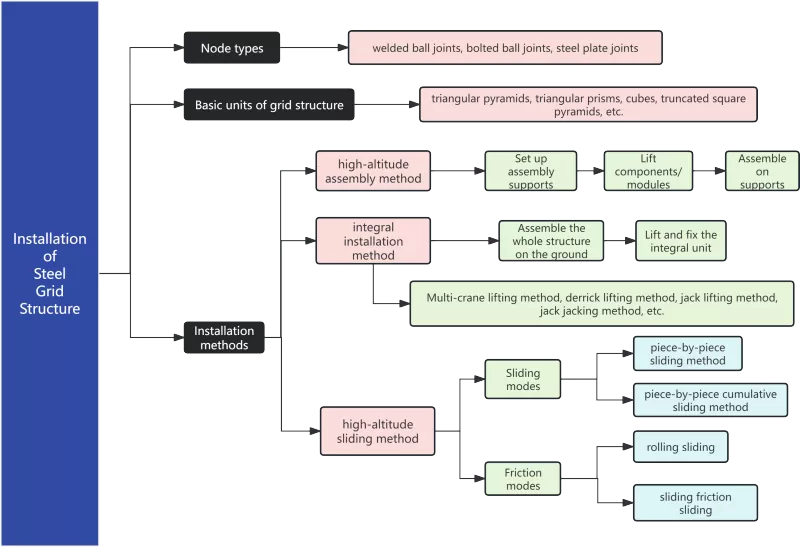

Монтажа челичне свемирске решетке

Просторна решетка је широко распрострањена кровна конструкција дугог распона са густим елементима, што доноси веће потешкоће у изградњи од равних конструкција. Углавном усваја три врсте спојева, а различити равни облици могу се саставити комбиновањем више основних јединица. Постоје три примарне методе конструкције за свемирске решетке: монтажа на великим висинама не захтева велику опрему за дизање, али троши велику количину носача и укључује опсежне операције на великим висинама; интегрална инсталација не захтева ослонце, има мање висинских радова и стабилан квалитет заваривања, али намеће високе захтеве за опрему за дизање и технологију изградње; клизањем на великој надморској висини избегавају се комплетни монтажни носачи са умереним оптерећењем на великим висинама и дисперзованим дизањем оптерећења, док се посебне клизне стазе морају поставити унапред и прецизност синхронизације клизања мора бити строго контролисана.



Installation Methods of Steel Structures



Челична конструкцијаинсталација је систематски пројекат који захтева координацију више радних процедура и заната. Његов квалитет и ефикасност ослањају се на интегрисану координацију прелиминарне припреме, шеме подизања, корекције у процесу и управљање безбедношћу. За једноспратне конструкције, приоритет се даје редоследу подизања компоненти и стабилности током позиционирања. За вишеспратнице и вишеспратнице, спроводи се строга контрола деформације скупљања заваривањем и тачности вертикалног преноса. Што се тиче конструкција дугог распона, методе изградње, укључујући монтажу на великој надморској висини, интегрално подизање и клизање, биће одабране у складу са локалним условима локације, а компромиси између потрошње подршке, радног оптерећења на великим висинама и капацитета опреме ће се правилно адресирати.



Installation Methods of Steel Structures



У стварној изградњи, само потпуним разумевањем намере пројектовања, стриктним поштовањем кодекса и стандарда, јачањем праћења истраживања и флексибилним усвајањем оптималних техника изградње прилагођених структурним карактеристикама различитих пројеката може се гарантовати сигуран, ефикасан и прецизан завршетак инсталације челичне конструкције, постављајући чврсту основу за квалитетну испоруку целокупног грађевинског пројекта.



Installation Methods of Steel Structures



Са 21 годином дубинског искуства у индустрији челичних конструкција,ЕХССпредузима широк спектар пројеката челичних конструкција који покривају производњу и уградњу челичних компоненти. Од покретања Иницијативе Појас и пут, извезли смо бројне велике челичне конструкцијске компоненте и испоручили пројекте инсталације у иностранству. Поседујући велику стручност у инсталацији, у потпуности смо способни да се ухватимо у коштац са изазовима уградње различитих сложених структура, од једноспратних индустријских радионица и супер високих зграда до конвенционалних решетки и великих свемирских мрежа. Наша солидна професионална компетенција гарантује дугорочан стабилан рад сваког пројекта челичне конструкције.
