Увод:Инконструкција челичне конструкције, „монтажа на земљу + интегрално подизање тешким краном“ (састављање конструкције у потпуности на тлу и подизање у позицију као јединствена јединица помоћу тешких дизалица) је једна од најисплативијих, безбедних и најквалитетнијих метода изградње доступних данас.
У поређењу са „лабавим састављањем на великој висини“ (састављање компоненти комад по комад високо у ваздуху), овај метод значајно смањује опасан рад на висини, смањује стопу дефекта у заваривању и ефикасно контролише структурну деформацију. Међутим, то захтева строгу припрему терена, високо прецизну монтажу шаблона, ригорозне инжењерске прорачуне за подизање и беспрекорну сигнализацију и команду на лицу места.
Испод је свеобухватан и стандардизован технички водич зачелична конструкција на лицу местамонтажа и интегрално подизање—структурирано са јасним токовима рада и практичним, једноставним техничким захтевима за лаку референцу.
Логика тока конструкције: фабричка префабрикација челичних компоненти у секцијама → монтажа на лицу места на држачима → Корекција заваривања, контрола заваривања (НДТ) и допуна боје → Једноделно интегрално подизање у позицију → Фиксирање и структурно поравнање.
• Рад на земљи током целог рада: Примарне операције се изводе на земљи, драстично смањујући ризик од пада и опасности са велике висине.
• Квалитет који се може контролисати: Монтажа, заваривање и поравнање се одвијају у стабилном, приступачном окружењу на тлу, обезбеђујући врхунску прецизност и квалитет израде.
• Висока ефикасност конструкције: Заваривање на великим висинама и вијцима су минимизирани, што значајно убрзава напредак изградње.
• Потребна је велика површина за монтажу: За монтажу на лицу места потребна је пространа, равна и добро збијена земља.
• Тешка опрема и строге провере: Захтева дизалице велике тонаже и строге инжењерске прорачуне за услове подизања и носивост тла.
Отворена конструкција челичне конструкције, као што су челичне решетке великог распона, кровни челични модули, челични оквири са више распона и склопови кранских носача за тешке услове рада.

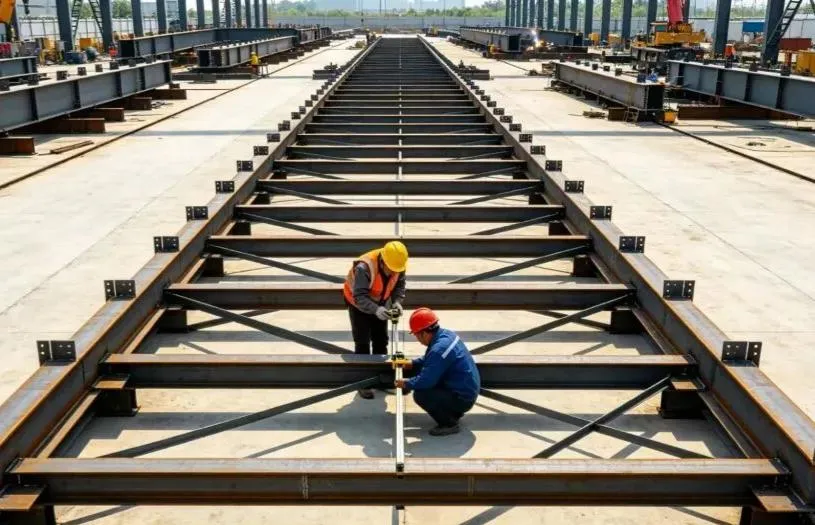

Стандардни ток процеса: Припрема конструкције → Нивелисање локације и сабијање → Подешавање и прихватање убода за монтажу → Пријем и поновна инспекција компоненти → Склапање на земљи → Заваривање → Испитивање заваривања (НДТ) и поправка боје против корозије → Подешавање ушице за подизање и опремање → Постављање пробног дизања → Интегрално тестирање пробног подизања → За Привремено фиксирање → Поновна провјера осовина и надморске висине мреже → Трајна веза и причвршћивање → Уклањање оплате → Прихватање пројекта → Демонтажа монтажне убоде
Ако је прелиминарна припрема неадекватна, проблеми као што су деформација конструкције, превртање или грешке у димензијама могу се лако појавити током монтаже и подизања. Усредсредите се стриктно на ова 4 основна задатка:
• Прво планирајте: Припремите наменску шему за подизање. За високоризичне, суперкритичне операције, стручни преглед и формално одобрење су обавезни. Комплетни детаљни инжењерски прорачуни за радне услове дизалице, напрезање чланова, носивост тла и оптерећења тачке подизања.
• Провера материјала и докумената: Прегледајте фабричке сертификате о усаглашености, извештаје о испитивању млинова (МТР), записе о фабричком испитивању без разарања (НДТ) и листове за верификацију димензија. Строго спречите да било које неусаглашене компоненте уђу на градилиште.
• Планирање распореда локације: Јасно одредите одвојене зоне за складиштење компоненти, радове на монтажи земље и позиционирање крана/подупирача. За темеље меког тла, ископајте и замените чврстим затрпавањем, компактирајте и унапред поплочајте/очврсните земљу.
• Информација о безбедности особља: Заваривачи, руковаоци дизалицама, сигнализатори и монтажери морају да поседују важеће сертификате о квалификацији. Спровести детаљне безбедносне и техничке брифинге за све раднике, појашњавајући појединачне одговорности и безбедносне забране.
Прикључак за монтажу (оквир за подупирање) је од суштинског значаја за прецизност монтаже. Повремена монтажа или подстандардни, импровизовани оквири су строго забрањени!
• Користите стандардни челик за конструкције: Израдите шаблоне користећи националне стандардне челичне делове да бисте обезбедили адекватну крутост и стабилност, спречили слијегање тла, структурно скретање или подрхтавање након оптерећења.
• Прецизно постављање и позиционирање: тачно распоредите линије водиља; стриктно контролисати осе мреже, елевацију и ниво. За компоненте великог распона, уградите предугиб (намерна узлазна крива) у складу са спецификацијама дизајна како бисте спречили будуће пропадање под радним оптерећењима.
• Намјенска инспекција и потписивање: Специјализована инспекција мора да се обави по завршетку подешавања убода. Снимите и архивирајте сва мерења димензија, надморске висине и равности. Прикључак се може користити само након формалног потписивања
Монтажа на земљи је кључни процес за контролу укупног квалитета конструкције. Прецизна контрола је неопходна:
• Инспекција улазне компоненте: Прегледајте сваку компоненту по доласку на изглед, деформацију при транспорту, заштитне премазе и поравнање рупа за вијке. Исправите и исправите све мање деформације пре монтаже.
• Позиционирање и подешавање шаблона: Након постављања компоненти на држач, користите хидрауличне дизалице и затезне каблове да бисте фино подесили и стриктно контролисали распон, осне линије, елевацију, зазор у корену (зазор за спајање зглоба) и вертикално поравнање.
• Заваривање лепљењем које обављају сертификовани заваривачи: Сертификовани заваривачи морају да изводе заваривање (привремени заварени завари). Дужина шава и величина угаоног крака морају испуњавати техничке стандарде, спречавајући порозност, пукотине и друге недостатке у заваривању.
• Симетрично заваривање и ублажавање напрезања: Формално заваривање мора стриктно да поштује принципе „симетричног заваривања“ и „заваривања унатраг“ (заваривање кратким наизменичним сегментима) да би се равномерно ослободио термички стрес и минимизирало савијање. За дебеле челичне плоче, стриктно примените контролу предгревања и међупролазне температуре.
• Верификација након монтаже: Након што је монтажа завршена, поново темељно измерите укупне димензије, вредности нагиба и бочну равност да бисте гарантовали потпуну усклађеност са инжењерским кодовима и цртежима.
• Тестирање без разарања (НДТ): Извршите ултразвучно испитивање (УТ) или радиографско испитивање (РТ) према спецификацијама дизајна. Сваки неусаглашени завар мора бити потпуно издубљен, поново заварен и поново тестиран док не буде 100% квалификован.
• Чишћење и поновно фарбање шавова: глатко избрусите заварене спојеве, уклоните рђу, шљаку и прскање и одмах нанесите одговарајући антикорозивни прајмер и завршни премаз да бисте обезбедили непрекидан и неоштећен систем заштитног премаза.
• Површинска заштита: Заштитите контактне површине завртња високе чврстоће, рупе за вијке и готове слојеве боје од прскања завара, контаминације масти/уља и механичких огреботина.

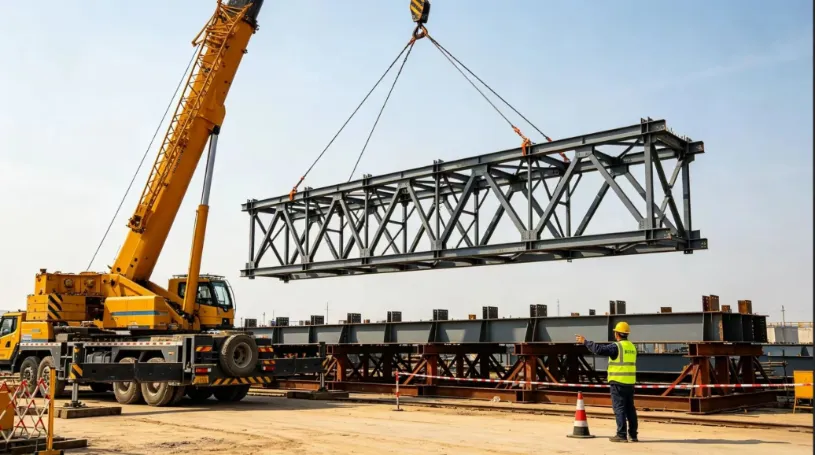

Основно правило о безбедности при подизању: Никада не мењајте тачке подизања без овлашћења, никада не мешајте неусклађене опреме и никада не излажите компоненте неприкладним силама.
• Користите дизајниране ушице за подизање: Увек користите унапред дизајниране, фабрички пројектоване ушице за подизање (ушице за подметање). Неодобрено заваривање на лицу места или бушење рупа за импровизоване тачке подизања је строго забрањено. Сви заварени спојеви за подизање морају бити подвргнути 100% НДТ контроли.
• Прорачун капацитета причвршћивања: Изаберите челичне жичане ужад, окове и привезнице за подизање стриктно на основу израчунатих оптерећења, укључујући факторе сигурности динамичког оптерећења. Преоптерећење је строго забрањено.
• Штитници углова: Инсталирајте штитнике за углове (омекшиваче/штитнике ивица) на свим оштрим угловима и ивицама челичних елемената како бисте спречили сечење или оштећење жичаних ужади.
• Привремено ојачање: Додајте привремене подупираче/чланове на структурно витке или танке зидове (као што су дугачке решетке) да бисте спречили увијање, извијање или локалну деформацију током подизања.
Пробни лифт је последња одбрамбена препрека против незгода са дизањем.
• Подигните и лебдите: Глатко подигните компоненту 200–300 мм даље од шаблона за монтажу и држите је у ваздуху 5 до 10 минута.
• Свеобухватна инспекција: Темељно прегледајте: услове оптерећења на тачкама подизања, деформацију опуте, укупну и локалну деформацију чланова, стабилност дизалице, слијегање тла испод потпорних носача и било какво сметње или заглављивање на држачу.
• Непосредно спуштање у случају абнормалности: Ако се примети било каква неуобичајена бука, структурно изобличење или прекомерно слијегање тла, одмах спустите компоненту назад на убод. Формално подизање може да се настави тек након одобрења корективних радњи.
• Јединствена сигнализација једне особе: Операцијама мора да управља један именовани командир сигнализације користећи стандардизоване сигнале руком и гласовне команде. Сигнализација више особа и хаотичне операције су строго забрањене.
• Глатки покрети дизалице: Подизање, закретање (љуљање) и луффинг (подизање гране) морају остати глатки и спори током целог рада. Избегавајте нагла заустављања, оштра скретања или ударна оптерећења. Земаљска посада мора да користи траке (ужад за вођење) да стабилизује оријентацију компоненте и спречи судар са постојећим структурама.

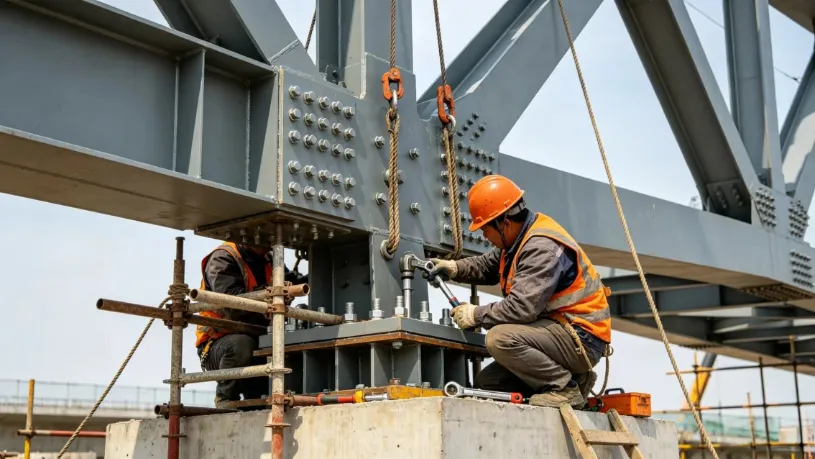

• Позиционирање и тренутни привремени ослонац: Када се постави на сталне ослонце, прецизно подесите осе мреже, елевацију и вертикалну висину. Одмах поставите привремене потпорне подупираче и затегните каблове.
• Црвена безбедносна црвена линија: Никада не отпуштајте куку крана док нечелична конструкцијаформира стабилан, самоносиви структурни систем.
• Прво завртње високе чврстоће: Дајте предност причвршћивању завртња високе чврстоће. Стриктно следите двостепени редослед затезања: „Почетно затезање → Завршно затезање обртним моментом“. Јасно означите сваки вијак након коначног затезања како бисте спречили промашене, лабаве или претерано затегнуте завртње.
• Заваривање на лицу места: Извршите сучеоне и спојне заваре на лицу места у слојевима са више пролаза и спроведите испитивање без разарања (НДТ) одмах по завршетку.
• Поновно мерење укупне конструкције: Поново измерите све укупне димензије, надморске висине и вредности угиба. Једном сертификован као усаглашен, безбедно демонтирајте опрему за подизање, привремене ослонце и држач за монтажу земље.
• Поправка премаза и примопредаја: Поправите све оштећене антикорозивне и ватроотпорне премазе на погођеним подручјима да бисте завршили инсталацију.
• Чврста подлога за монтажу: Подлога испод монтажне шаблоне мора бити чврста, збијена и равна. Радови на монтажи су строго забрањени на меком тлу или влажном тлу током кишног времена како би се спречило неравномерно слијегање.
• Стриктна контрола преднагиба: Прецизно подесите предугиб (намерна узлазна крива) за чланове великог распона према пројектованим вредностима. Двапут проверите мере пре и после монтаже да бисте спречили опуштање надоле након ерекције.
• Ограничења заваривања у тешким временским условима: Одмах прекините заваривање на отвореном током јаког ветра, кише, снега или ниских температура. Уверите се да су влажне челичне површине темељно осушене грејним горионицима пре наставка заваривања.
• Заштитите фрикционе површине завртња високе чврстоће: Строго заштитите фрикционе површине завртња у контакту. Строго су забрањени брушење, контаминација уљем или прскање завара, чиме се осигурава да коефицијент клизања задовољава инжењерске стандарде.
• Временске забране: Подизање је строго забрањено током јаких ветрова јачине 6 и више (брзина ветра ≥ 10,8 м/с), густе магле, јаке кише или када је ноћно осветљење неадекватно.
• Подупирач крана: Подупирачи кранова морају бити у потпуности подупрти дебелим челичним плочама за расподелу оптерећења преко чврстог, провереног тла да би се спречило превртање крана или пробијање потпорног стуба.
• Чврста безбедносна искључена зона: Поставите чврсту препреку и очистите зону искључења унутар радног радијуса дизалице. Неовлашћеном особљу је строго забрањен улазак, пролазак или боравак у том подручју.
• Инспекција монтаже пре смене: Прегледајте сву опрему за подизање, опрему за монтирање и жичану ужад пре сваке радне смене. Замените одмах ако поломљене жице жице, прекомерно хабање или савијања/деформације прелазе дозвољене границе.
• Прекомерна деформација компоненти: унапред подешени дизајн нагиба, додајте привремене подупираче за ојачање, пратите симетричне секвенце заваривања и извршите пуне провере оптерећења услова подизања.
• Неуспешно откидање ушице за подизање: Извршите специјализовани структурални дизајн за ушице за подизање, обезбедите заваривање са пуним продором уз 100% НДТ инспекцију и стриктно забраните неодобрене импровизоване тачке за подизање.
• Слијегање тла или превртање дизалице: Унапријед провјерите и очврсните тло, поставите тешке челичне плоче испод подупирача и пратите слијегање тла током пробног подизања.
• Нестабилност структуре након постављања: Одмах инсталирајте затезне каблове и привремене потпорне подупираче, стриктно примењујући принцип: „Никада не отпуштајте куку крана пре него што се конструкција учврсти“.
• Субстандардно завртње високе чврстоће: Строго заштитите контактне површине трења, примените стандардизоване процедуре затезања обртним моментом и прегледајте и обележите сваки појединачни вијак по завршетку.
Основна логика управљањамонтажа челичне конструкције на лицу местаи интегрално подизање се може сажети као: прецизна монтажа на земљи, крута контрола држача, ригорозни прорачун подизања, глатко и стабилно подизање, и никад не отпуштање куке пре обезбеђења.
Строгим управљањем четири критична стуба — квалитетом заваривања, деформацијом заваривања, условима оптерећења при подизању и привременом стабилношћу конструкције — могу се спречити најчешћи дефекти у конструкцији и безбедносне незгоде, обезбеђујући безбедно, поуздано и ефикасно решење за челичне конструкције великог распона.
